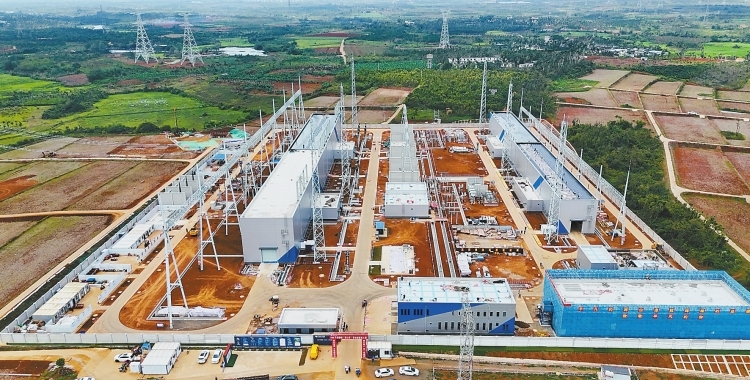

南網報訊 3月12日,隨著最后一臺主變壓器在500千伏椰城變電站精準落位,海南500千伏主網架工程昌化、三亞、椰城3座變電站共5臺主變壓器已全部就位,標志著該工程全面進入關鍵設備安裝攻堅階段。
據了解,此前交付的500千伏三亞變電站、昌化變電站的3臺主變壓器已進入附件安裝及試驗階段,椰城變電站同步推進2臺主變壓器的安裝調試。3座變電站的主變壓器安裝及調試工作預計4月底全部完成。
作為最后一批主變壓器安裝的站點,椰城變電站創新采用滑軌安裝工藝。通過預設軌道與液壓推頂技術,工程團隊以毫米級精度完成主變定位,實現設備對接一次完成。與傳統吊裝方式相比,有效降低鋼纜擺動風險,并且可在惡劣天氣下持續施工。整體施工工期縮短7天,綜合成本降低35%。
與此同時,3座變電站正加速安裝500千伏GIS設備(氣體絕緣全封閉組合電器),該設備憑借占地小、可靠性高、抗腐蝕等優勢,是適配海南高溫、高濕、高鹽環境下的最優選擇。
海南500千伏主網架工程業主項目部負責人表示,接下來海南電網將集中資源推進500千伏主網架工程設備安裝與調試工作,嚴控施工質量與安全標準,確保項目高效有序實施,力爭實現2025年工程全面投產目標,為海南經濟社會發展注入強勁動能。
(宋印官 趙瑋)
