近日,保變電氣為三峽集團長龍山抽水蓄能電站承制的首批2臺“黨員號”500千伏主變壓器分兩次轉運至主變洞。
長龍山抽水蓄能電站采用的500千伏變壓器,是電站電能轉換的關鍵電氣設備。電站共安裝有6臺500千伏變壓器,單臺變壓器額定容量為420兆伏安。6臺420MVA/500kV發電機主變壓器全部由保變電氣提供。

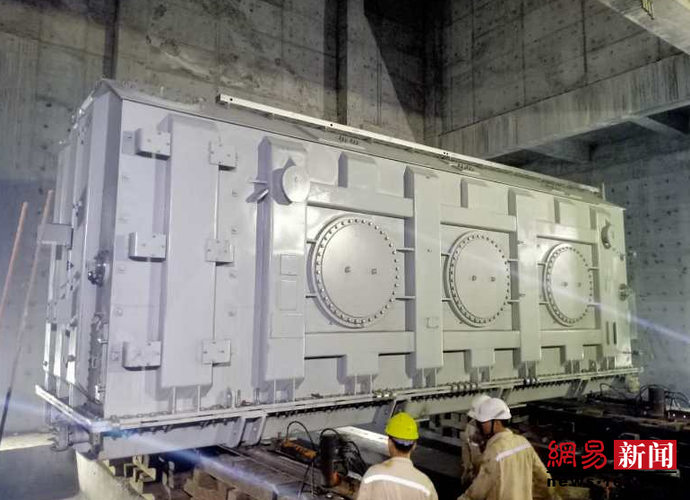

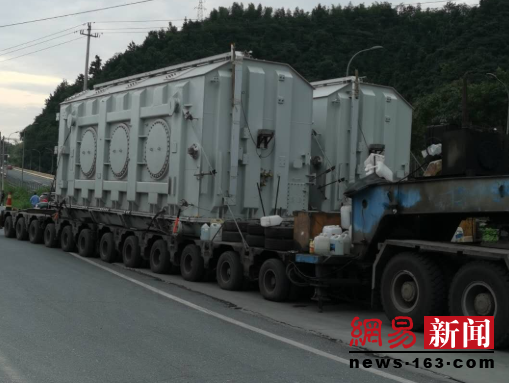

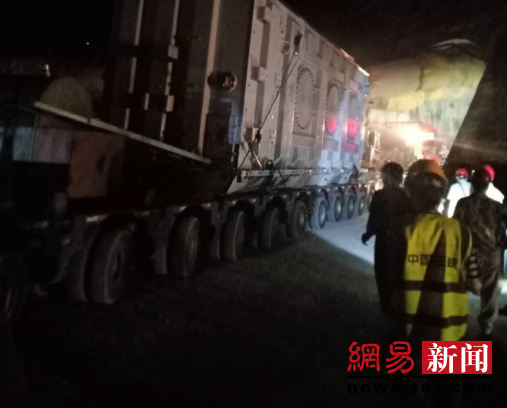

7月29日,首批兩臺“黨員號”500千伏主變壓器從保變電氣發運,全程1220公里,歷時11天,于8月9日凌晨運抵長龍山電站機電設備堆場,并逐臺轉運到電站主變室。
運輸過程的安全順利離不開精心的謀劃和安排。2020年3月,保變電氣進行現場踏勘并制定完成運輸和卸車就位方案。場內實際運輸過程中,保變電氣與三峽集團設備物資公司、三峽發展公司、水電十四局等單位精心準備、共同奮戰,認真做好運輸前的安全技術交底,并按照職責分工做好運輸全過程道路交通安全監測,確保萬無一失。主變壓器進入主變室實現現場精確就位后,將進行為期約2個月的安裝調試工作。
保變電氣承制的首批“黨員號”主變壓器順利運抵安裝現場,標志著長龍山抽水蓄能電站機電工程進入電氣設備安裝高峰期,為實現電站2020年系統倒送電節點目標打下了堅實基礎。(蘇宇 李東)
